当前位置:首页 > 国际新闻 > 日本伊方核电站机组报废计划:或需40年花24亿元

日本伊方核电站机组报废计划:或需40年花24亿元

发布时间:2016-12-26 20:13:28 | 来源:未知

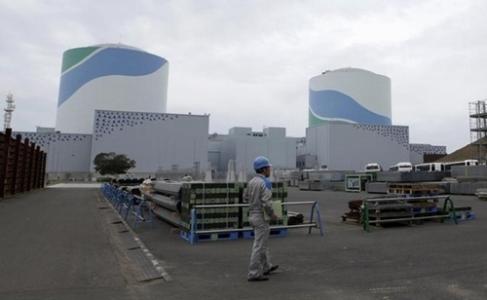

资料图 12月26日电据日媒报道,26日,日本四国电力公司向原子能规制委员会提交了汇总伊方核电站1号机组反应堆报废费用和工程的废止措施计划,预计将花费约40年,在2056年度前后完成,费用预计达407亿日元(约合人民币24亿元)左右。 按照计划,第一阶段(约10年

资料图

  12月26日电据日媒报道,26日,日本四国电力公司向原子能规制委员会提交了汇总伊方核电站1号机组反应堆报废费用和工程的“废止措施计划”,预计将花费约40年,在2056年度前后完成,费用预计达407亿日元(约合人民币24亿元)左右。

  按照计划,第一阶段(约10年)是拆除工程准备期,将搬出乏燃料棒等;第二阶段(约15年)拆除反应堆周边;第三阶段(约8年)拆除反应堆;最后的第四阶段(约7年)拆除厂房。

  乏燃料棒将保存在伊方3号机组的乏燃料池中。但由于2024年前后可能会放满,因此考虑设置把乏燃料棒放入金属容器并使用空气冷却的“干式贮存”设施。时间未定。

  四国电力社长佐伯勇人当天前往爱媛县政府,为申请就报废反应堆进行磋商而与县知事中村时广会谈。佐伯介绍称:“将切实应对规制委员会的审查,为确保安全而脚踏实地推进工作。”

  中村则指出“这是长达40年的施工作业。希望你们确立起毫无疏漏的安全施工方法”,再度要求贯彻迅速联络机制并维系公司与当地的信任关系。

  伊方1号机组1977年开始运转。因安全对策费用过于庞大,四国电力今年5月决定报废。
